STATUS PÅ NYT LYSANLÆG PÅ HERFØLGE STADION
Tidsplanen holder – stadionbanen forventes klar omkring 28.-29. september
Der er godt gang i etableringen af Herfølge Boldklubs nye lysanlæg på Herfølge Stadion.
Arbejdet følger den aftalte tidsplan, og projektet skrider planmæssigt frem. Det betyder, at vi fortsat forventer, at stadionbanen kan tages i brug igen omkring
28.-29. september, når de afsluttende arbejder, retablering og aflevering af projektet er gennemført.
Det nye lysanlæg er en vigtig investering i klubbens faciliteter og vil fremover give bedre og mere moderne lysforhold på stadion. Samtidig gennemføres projektet med fokus på, at området efterfølgende bliver retableret, så stadion igen kan benyttes som normalt.
TIDSPLAN – UGE FOR UGE
Nedenfor kan medlemmer, spillere, trænere og forældre få et samlet overblik over projektets forskellige faser.
UGE 32 – 3. til 7. august

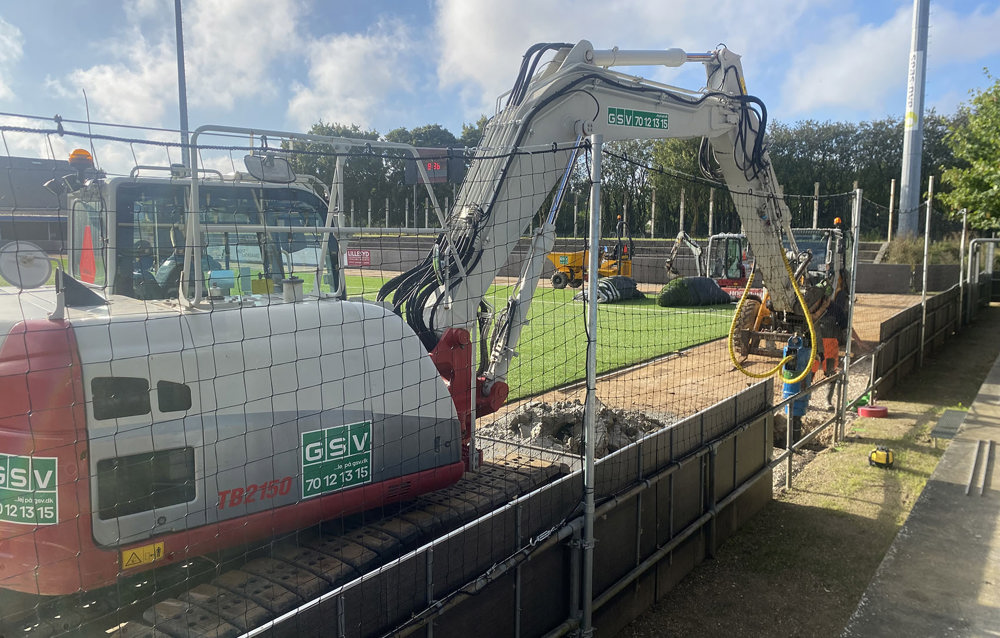

Opstart og afrulning af kunstgræs
Gennemgang af kunstgræs før afrulning

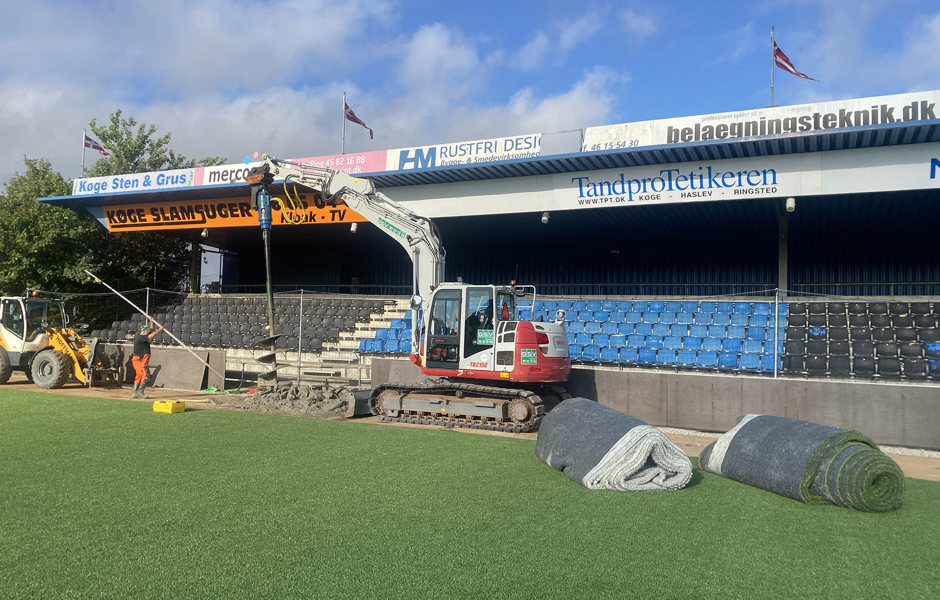

Afrulning af kunstgræs
Tilrigning af byggeplads
Etablering af køreplader
Arbejdet begyndte med klargøring af stadionområdet, hvor kunstgræsset blev gennemgået og rullet af, så området kunne gøres klar til det videre anlægsarbejde.
UGE 33 – 10. til 14. august
Forundersøgelser og klargøring
Tilrigning af byggeplads og køreplader
Forundersøgelser på grusarealet efter afrulning af kunstgræs
Kontrol af den eksisterende belysning
Forholdene under det eksisterende kunstgræs blev undersøgt, ligesom den nuværende belysning blev kontrolleret inden etableringen af det nye anlæg.
UGE 34 – 17. til 21. august
Forsyninger og fundamenter

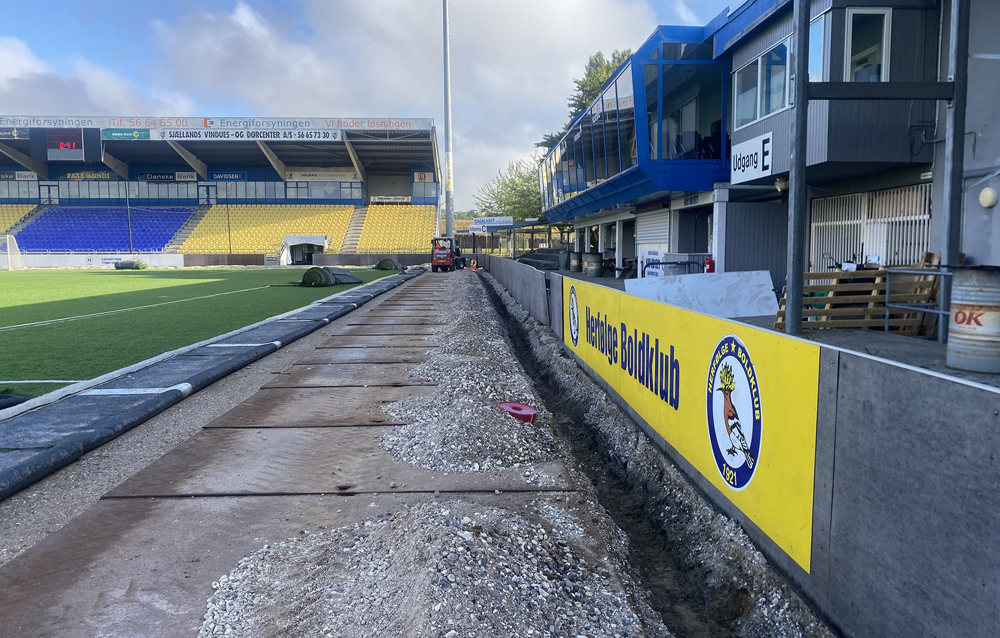

Etablering af forsyninger

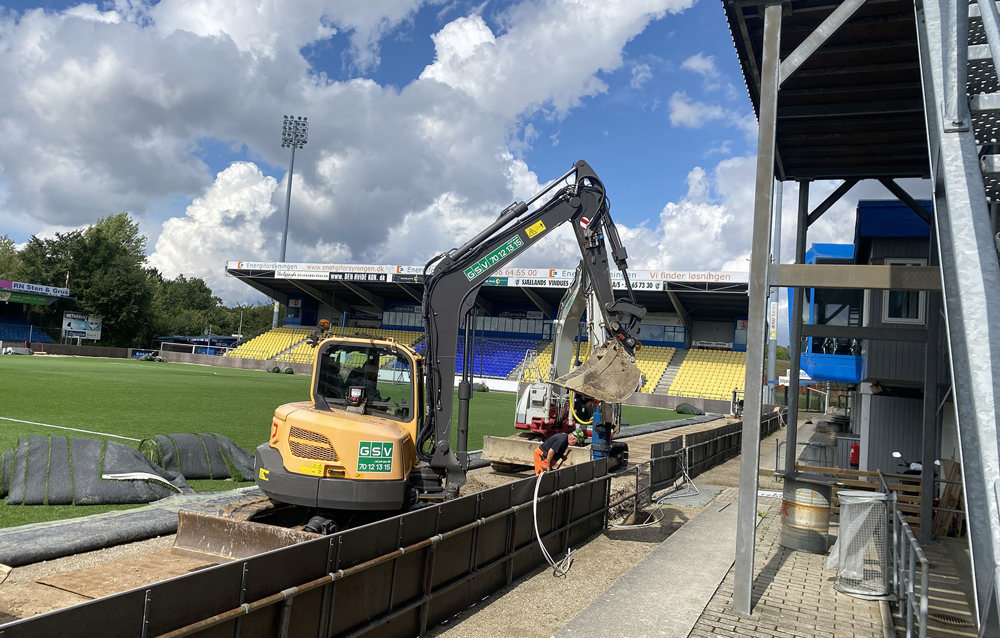

Etablering af fundamenter til det nye anlæg
Arbejdet med de nødvendige forsyninger og fundamenter blev igangsat som en central del af etableringen af det nye lysanlæg.
UGE 35 – 24. til 28. august
Forsyninger og fundamenter fortsætter
Forsyninger
Fundamenter
Arbejdet med forsyninger og fundamenter fortsatte gennem ugen.
UGE 36 – 31. august til 4. september
Installation af det nye lysanlæg
Projektet går nu ind i en meget synlig fase, hvor selve lysanlægget begynder at tage form:
Installationer
Tavler
Opsætning af master
Montering af projektører
Denne fase er central for etableringen af det nye anlæg, og medlemmerne vil i den kommende periode kunne se de nye master og projektører blive monteret på stadion.
UGE 37 – 7. til 11. september
Retablering og forberedelse til kunstgræs
Retablering af grusoverfladen
Forundersøgelser på grusarealet før genudlægning af kunstgræs
Når installationerne er på plads, klargøres området til retablering og genudlægning af kunstgræsset.
UGE 38 – 14. til 18. september
Retablering af kunstgræs og afsluttende arbejder
Retablering af kunstgræs
Nedtagning af gamle master inkl. retablering af fundamenter
Afrigning af byggeplads
Førsyn
I denne fase begynder stadionområdet igen at tage sin normale form. Kunstgræsset retableres, de gamle master fjernes, og byggepladsen begynder at blive afviklet.
UGE 39 – 21. til 25. september
Afslutning, oprydning og aflevering
Retablering af kunstgræs
Nedtagning af gamle master inkl. retablering af fundamenter
Retablering, oprydning og rengøring af byggeplads
Aflevering
Den sidste del af projektet består af de afsluttende retableringsarbejder, oprydning og rengøring, inden projektet afleveres.
STADIONBANEN FORVENTES KLAR OMKRING 28.-29. SEPTEMBER
Den nuværende fremdrift betyder, at tidsplanen holder, og at Herfølge Boldklub fortsat forventer, at stadionbanen kan tages i brug igen omkring søndag den 28. eller mandag den 29. september.
Det endelige tidspunkt afhænger naturligvis af, at det sidste arbejde gennemføres som planlagt, og at stadion kan godkendes og afleveres efter anlægsarbejdet.
Herfølge Boldklub følger projektet tæt frem mod den endelige aflevering og vil informere medlemmerne, hvis der sker ændringer i den resterende tidsplan.
HVAD BETYDER DET FOR HERFØLGE BOLDKLUB?
Etableringen af det nye lysanlæg er en væsentlig forbedring af forholdene på Herfølge Stadion.
Det nye anlæg skal sikre bedre og mere moderne belysning og samtidig give klubben et mere tidssvarende stadion, som kan danne ramme om både kampe, træning og andre aktiviteter i mange år frem.
Vi er samtidig klar over, at lukningen af stadion i anlægsperioden har betydet ændringer i hverdagen for mange af klubbens medlemmer, spillere, trænere og forældre.
Derfor har det også været vigtigt for klubben løbende at følge projektets fremdrift og holde medlemmerne orienteret om både tidsplan og forventet genåbning.
ET VIGTIGT LØFT AF KLUBBENS FACILITETER
Det nye lysanlæg er endnu et skridt i udviklingen af Herfølge Boldklub og klubbens faciliteter.
Når projektet er afsluttet, vil Herfølge Stadion stå med et nyt og moderne lysanlæg, samtidig med at stadionbanen er retableret og klar til igen at danne ramme om klubbens aktiviteter.
Vi glæder os til igen at kunne byde spillere, trænere, frivillige, forældre og tilskuere velkommen på stadion.
Tak for tålmodigheden og forståelsen under anlægsarbejdet.
